Breitbandausbau PoP-Bereich 2
Der PoP-Bereich 2 (Technikstation an der „Frankenberger Straße 20a“) umfast die Ortsteile:

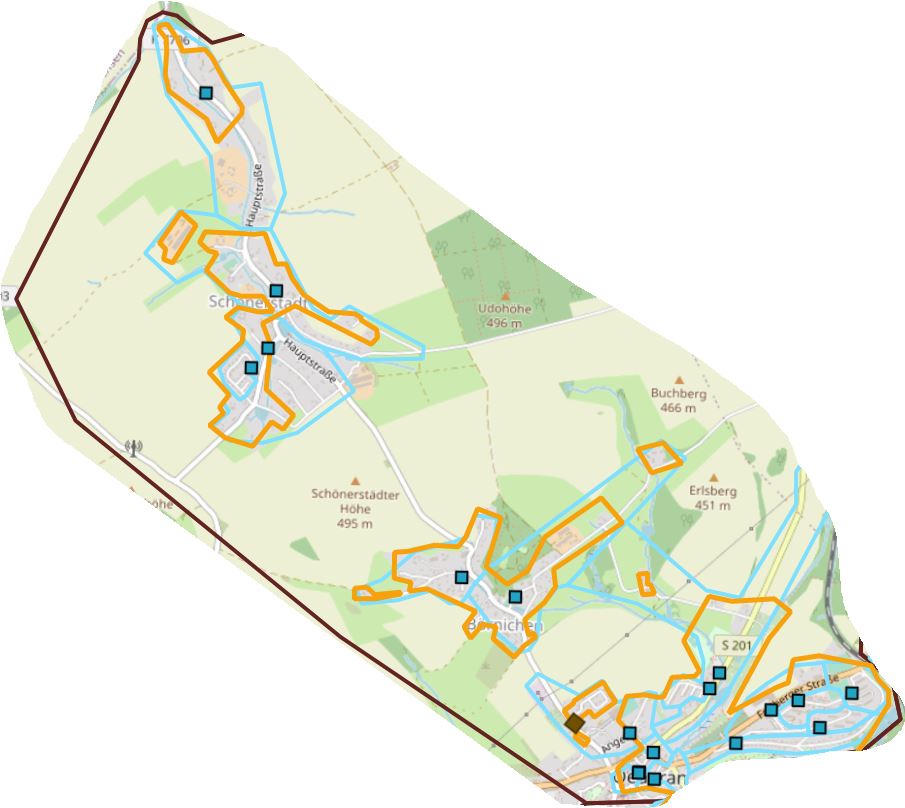

Schönerstadt, Börnichen und das Stadtgebiet Oederan Nord.
Legitimationsschreiben/Vollmacht des mit dem Breitbandausbau in Oederan beauftragten Unternehmens
Das nachfolgende Schreiben weist das Unternehmen als von der Stadt Oederan beauftragte Firma für den Breitbandausbau aus.
Hausanschluss - Besprechung und Festlegung des Verlegekonzeptes mit dem jeweiligen Hauseigentümer
Zur Herstellung des Hausanschlusses mittels Micro-Leerrohr für die Glasfasern wird die Baufirma zur Besprechung und Festlegung des Verlegekonzeptes mit dem jeweiligen Hauseigentümer einen Termin vorab vereinbaren.
Zum Besprechungstermin wird dann der optimale Hausanschlusspunkt vereinbart und festgelegt.
Bitte gewährleisten Sie dann an dieser Stelle einen freien Zugang an und im Gebäude.
Bauablauf
Allgemeine Anwohnerinformation
Die nachfolgende Anwohnerinformation kommt ca. 10 Tage vor Baubeginn in die Briefkästen innerhalb des Bauabschnittes PoP-Bereich 2. Damit hat jeder Haushalt eine zeitnahe Information zum Baubereich und zu eventuell notwendigen Straßensperrungen.
Baustellen im Straßenbereich
1. In 2021 bereits gebaut:

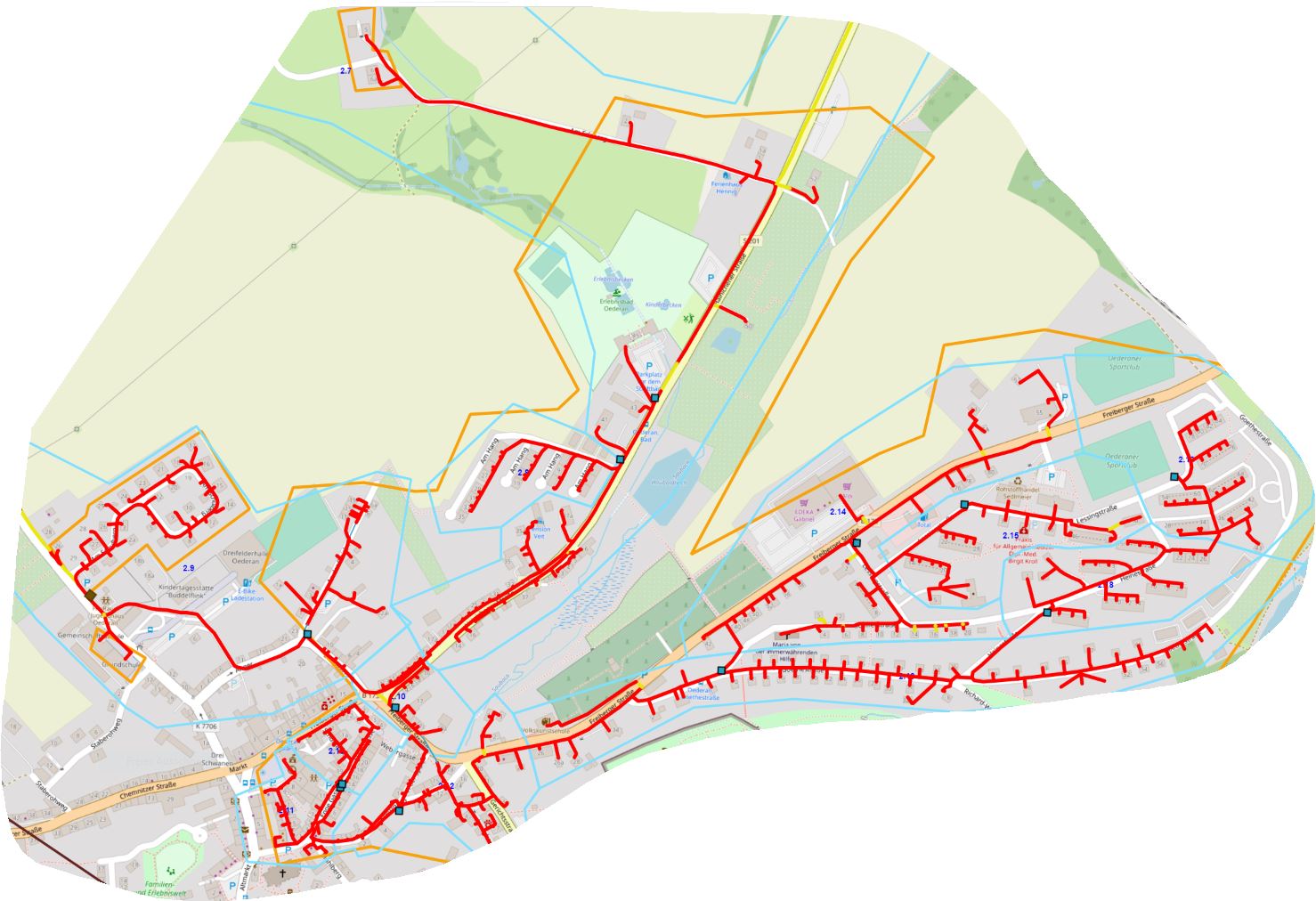

Die Tiefbauarbeiten zum Verlegen der Microrohre und Microrohrverbände mit dem Setzen der Schränke für die Netzverteilung wurde im Stadtgebiet Oederan fast vollständig bis Ende 2021 abgeschlossen.
Damit haben die teils schwierigen Verkehrseinschränkungen infolge des Breitbandausbaus an den wichtigen Hauptstraßen ein Ende.
Dank an alle Anwohner und Verkehrsteilnehmer für das Verständnis.

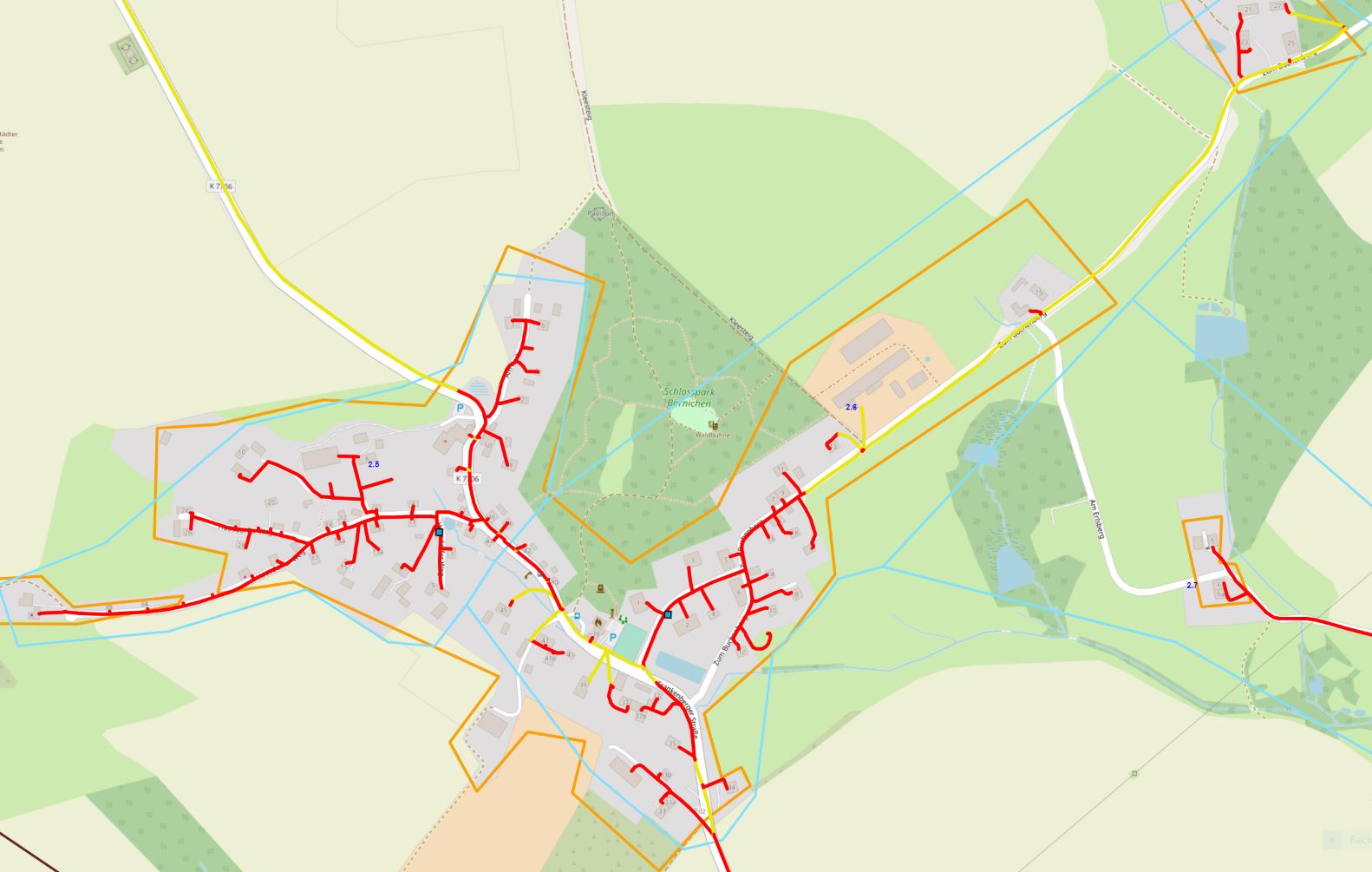

Im OT Börnichen konnten ebenfalls die Tiefbauarbeiten in 2021 vollständig zu Ende gebracht werden.
Im OT Schönerstadt wurden entlang der Hauptstraße und des Hohlweges die Tiefbauarbeiten im öffentlichen Grund weitestgehend beendet.
Die abschließende Begutachtung der Tiefbauleistungen und Abnahmen wird in 2022 erfolgen. Die vertraglichen Gewährleistungsansprüche bleiben erhalten.
Der Vorgang des Einbringen der Glasfaserkabel kann durchaus an Stellen, an der der Durchgang behindert ist, vom nochmaligen Öffnen der Kabeltrasse mit Hilfe einer Baugrube begleitet sein. Dieser „Mangel beim Verlegen“ ist kein Ausdruck für eine schlechte Verlegeweise oder mangelnde Qualität der Baufirma, sondern durchaus eine Begleiterscheinung beim Einziehen der Glasfasern.
Der geleistete Umfang der Tiefbauarbeiten ist in den nachfolgenden Lageplänen der Ortschaften erkennbar:

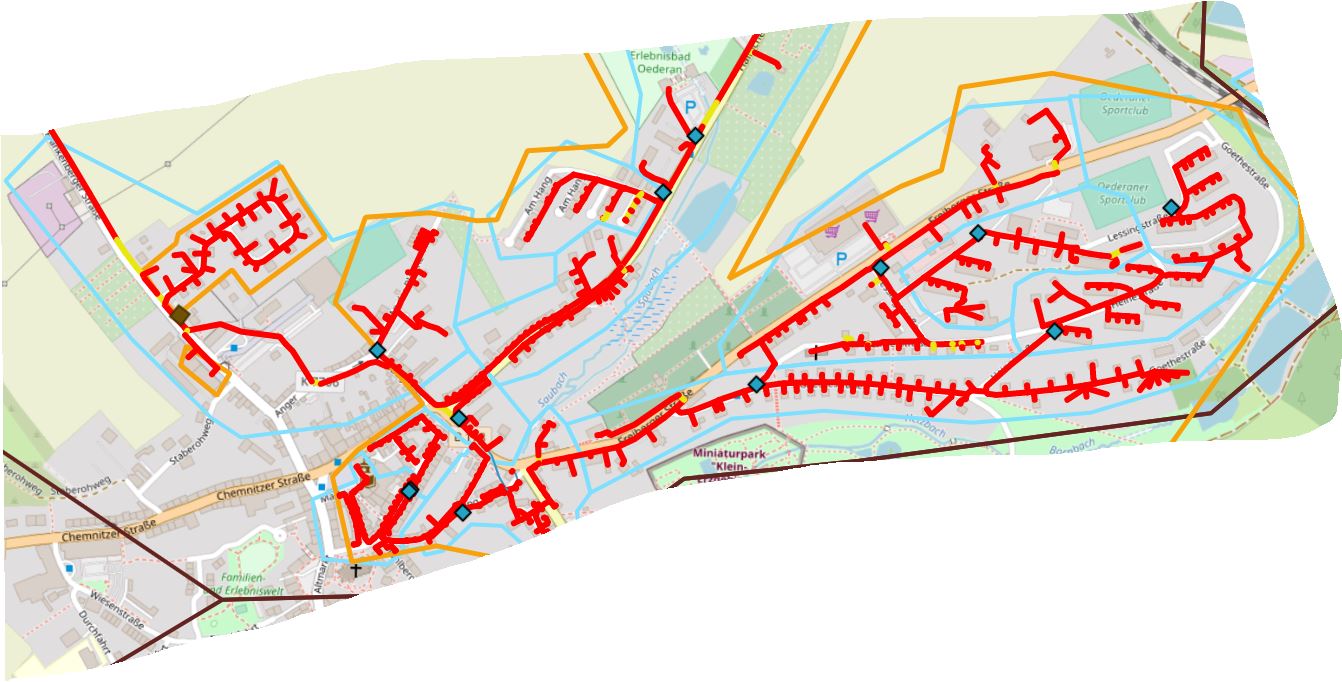

Plan Stadt Nord

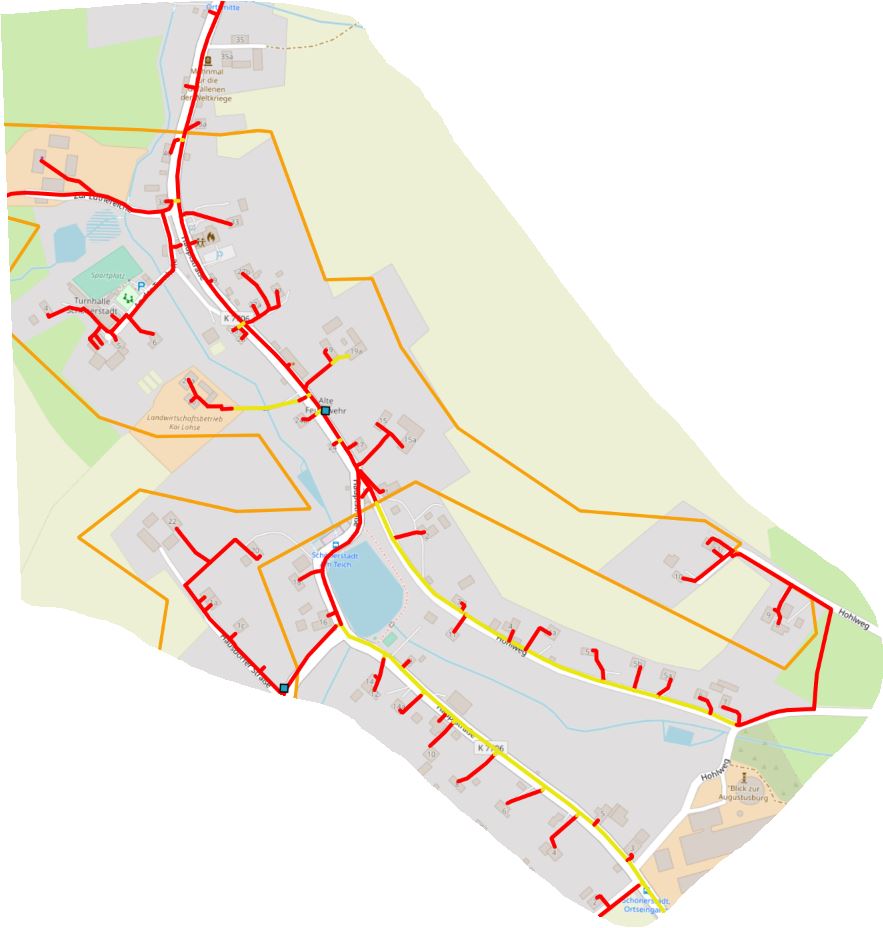

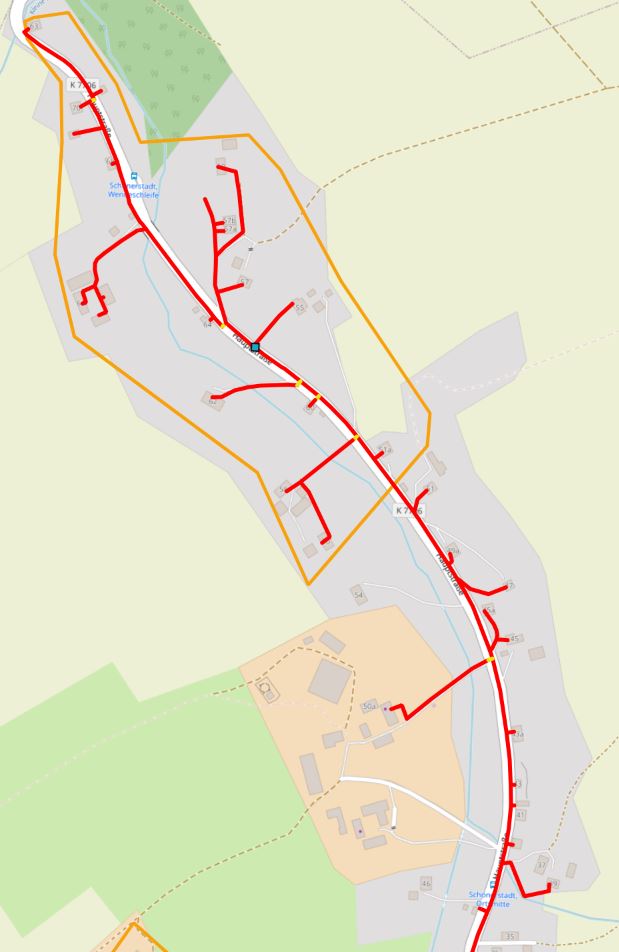

Pläne OT Schönerstadt Süd und Nord

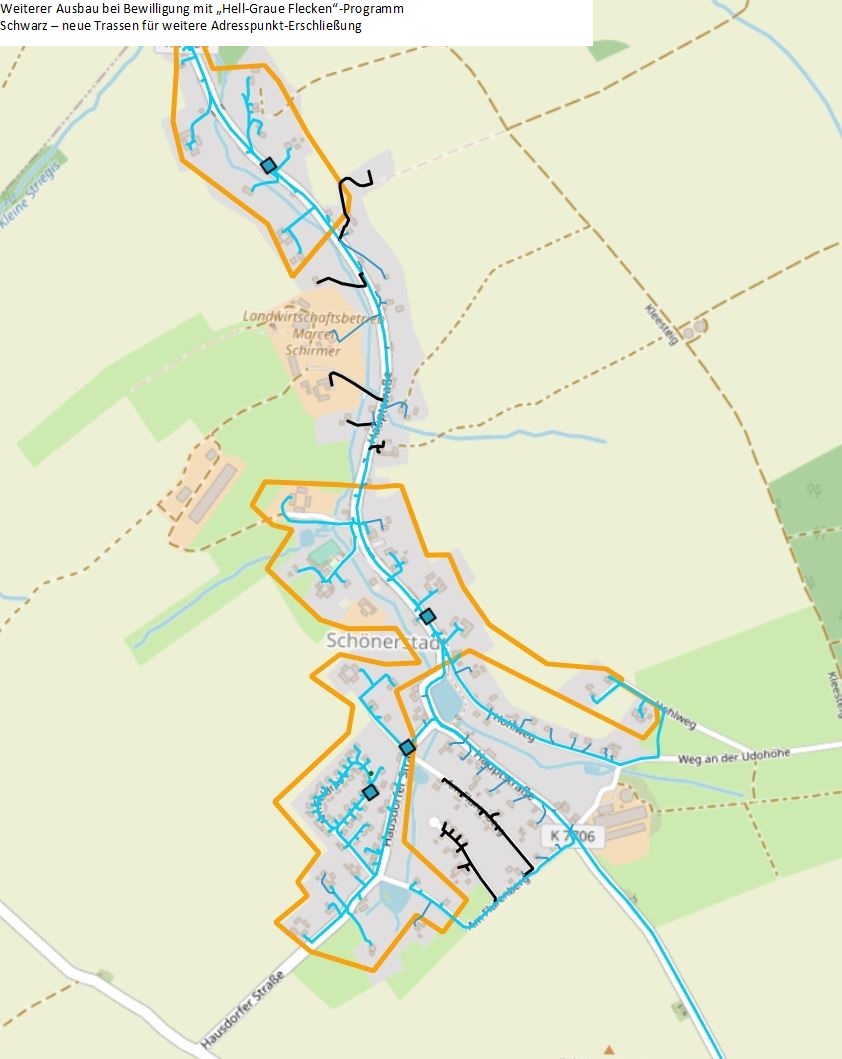

2. In 2022 noch zu erledigen
Das Wohngebiet "Am Feldrain" und die Hausdorfer Straße wird in diesem Jahr ausgebaut:

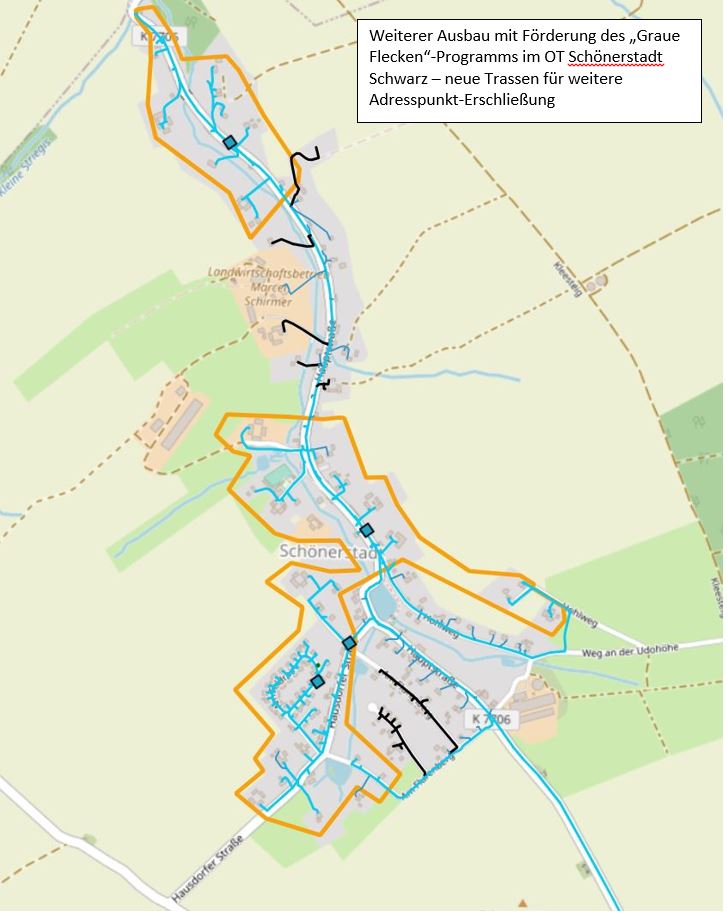

- OT Schönerstadt Am Feldrain
Bauzeit ab 28.02.2022 bis Ende Mai
- OT Schönerstadt Hausdorfer Straße
Bauzeit an 28.022022 bis Ende April


Ansprechpartner
Stadtverwaltung Oederan
Lothar Hofmeister
Gerichtsstraße 18
09569 Oederan
Tel.: 03 72 92 / 27 16 4
Email: hofmeister.sv@oederan.de
