Breitbandausbau PoP-Bereich 1

Der PoP-Bereich 1 (Technikstation am „Schmiedeweg 4a“) umfasst die Ortsteile:
Memmendorf, Frankenstein, Hartha, Wingendorf und Kirchbach.

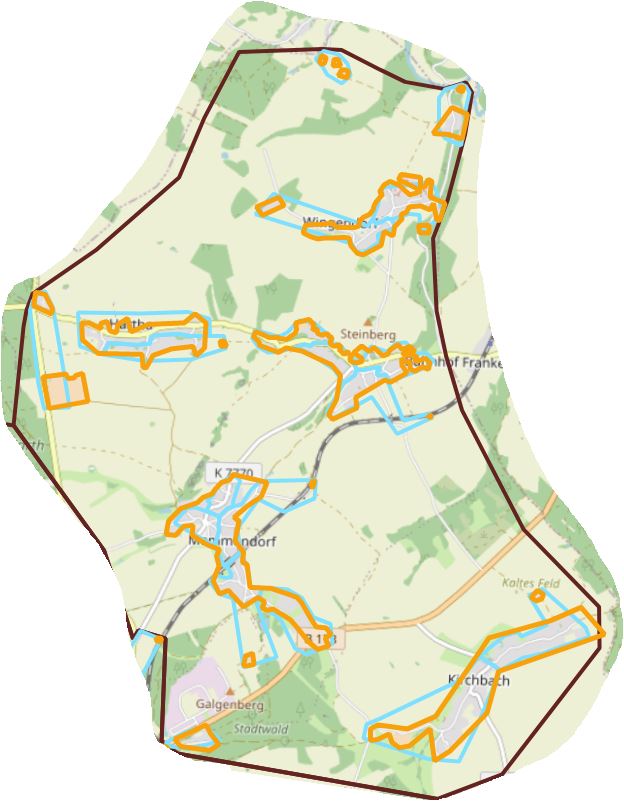

                    PoP 1 - Ausbaugebiet


Legitimationsschreiben/Vollmacht des mit dem Breitbandausbau in Oederan beauftragten Unternehmens

Das nachfolgende Schreiben weist das Unternehmen als von der Stadt Oederan beauftragte Firma für den Breitbandausbau aus.

Legitimation/Vollmacht der Fa. Citrus Solutions SIA - PoP-1


Hausanschluss - Besprechung und Festlegung des Verlegekonzeptes mit dem jeweiligen Hauseigentümer

Zur Herstellung des Hausanschlusses mittels Micro-Leerrohr für die Glasfasern wird die Baufirma zur Besprechung und Festlegung des Verlegekonzeptes mit dem jeweiligen Hauseigentümer einen Termin vorab vereinbaren.

Zum Besprechungstermin wird dann der optimale Hausanschlusspunkt vereinbart und festgelegt.

Bitte gewährleisten Sie dann an dieser Stelle einen freien Zugang an und im Gebäude.

Musterformular Hausanschluss-Verlegekonzept


Bauablauf

Allgemeine Anwohnerinformation

Die nachfolgende Anwohnerinformation kommt ca. 10 Tage vor Baubeginn in die Briefkästen innerhalb des Bauabschnittes PoP-Bereich 1. Damit hat jeder Haushalt eine zeitnahe Information zum Baubereich und zu eventuell notwendigen Straßensperrungen.

Anwohnerinformation vor Baubeginn

Baustellen im Straßenbereich

Kirchbach Oberdorf
Bauzeit: bis 31.07.2021

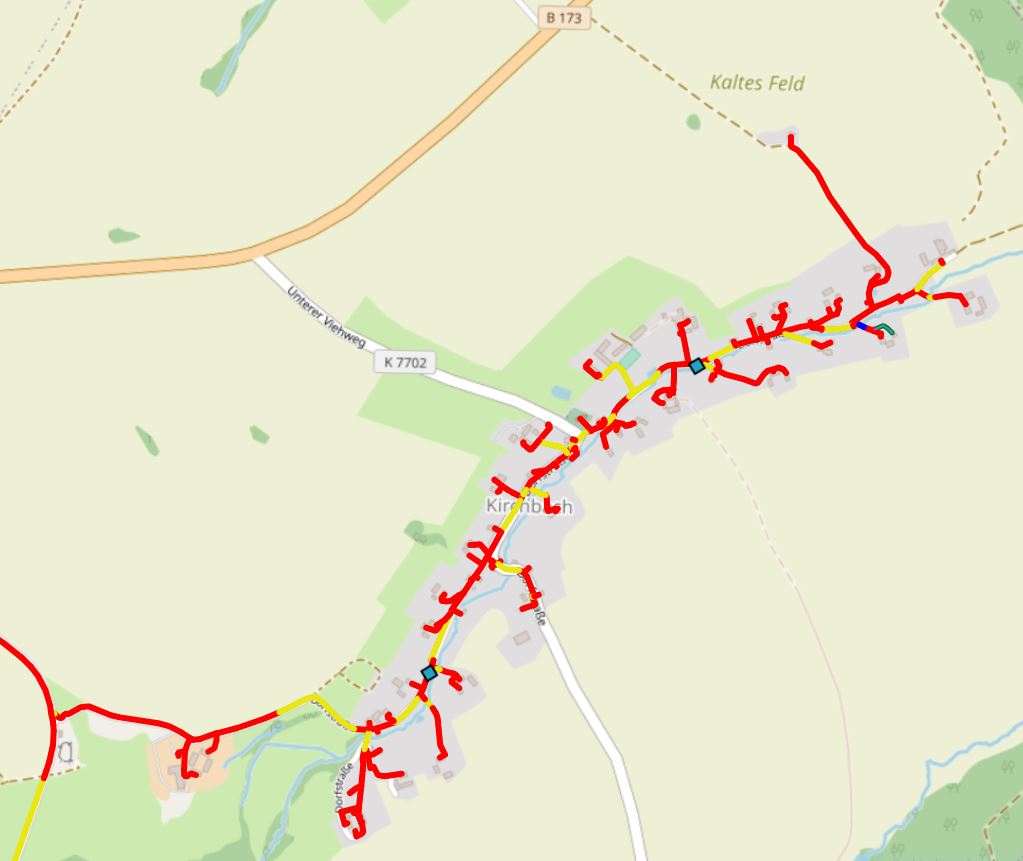

Auszug aus der Planung

Kirchbach Unterdorf
B
auzeit: 01.08.2021 - 30.10.2021
Auszug aus der Planung

Memmendorf - Zum Goldenen Stern 21 - 44 BA 2

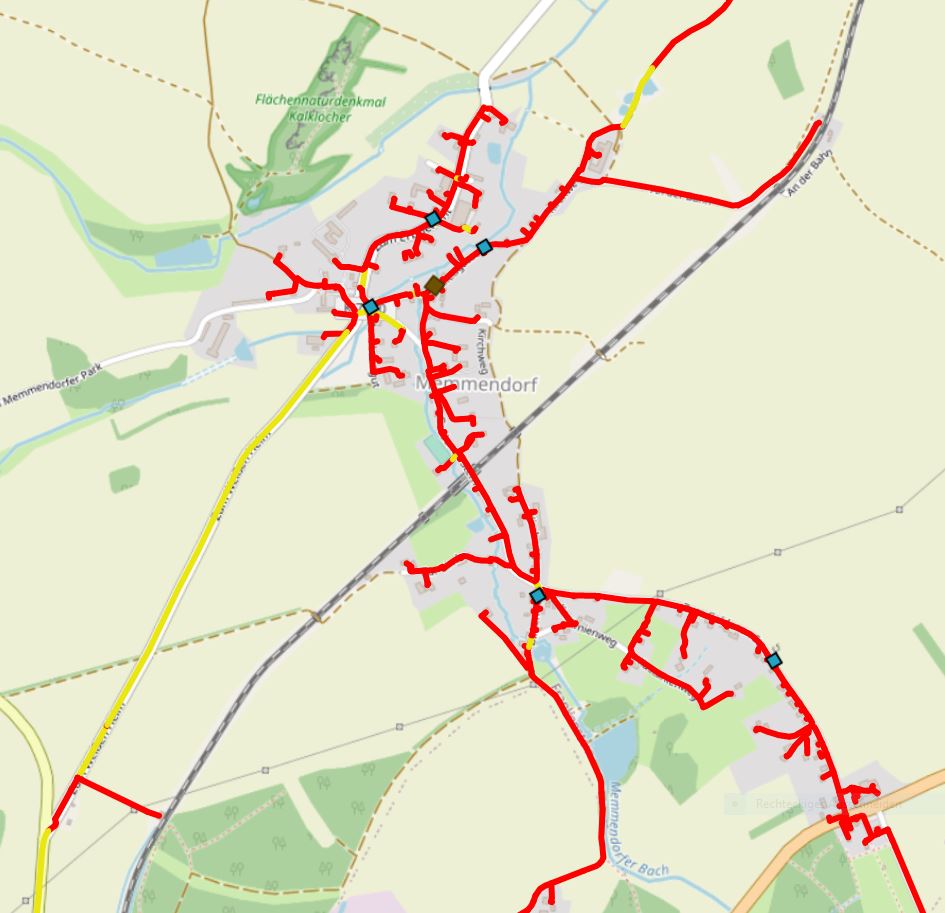

Bauzeit:  bis 30.06.2021
Auszug aus der Planung


Frankenstein - Am Kemnitzbach 1. BA Nr. 29-73
Bauzeit: 01.04.2021 - 23.07.2021

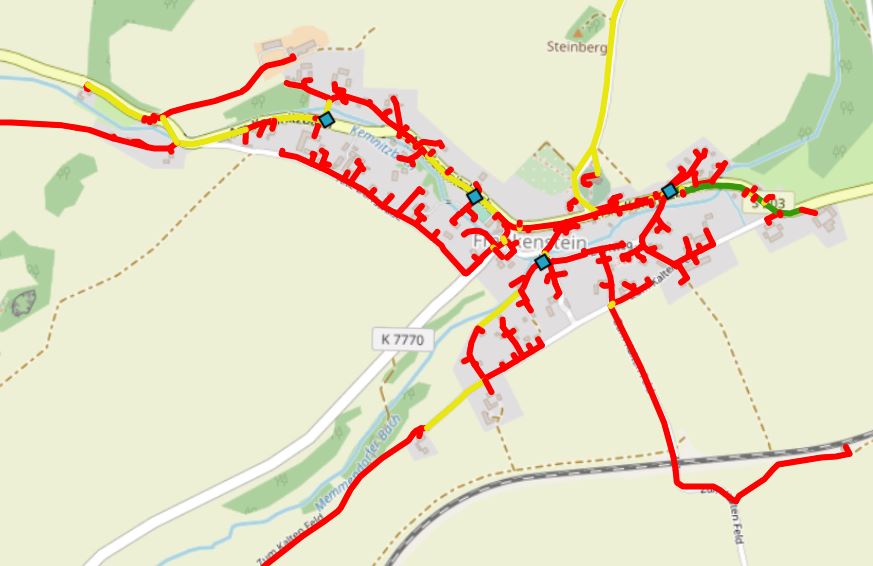

Auszug aus der Planung

Frankenstein - Am Kemnitzbach 2. BA Nr. 1-27
Bauzeit: ab 06.09.2021 - 30.11.2021
Auszug aus der Planung

Frankenstein - Dorfweg 1-20
Bauzeit: 01.05.2021 - 30.06.2021
Auszug aus der Planung

Frankenstein - Zum Kalten Feld
Bauzeit bis 30.06.2021

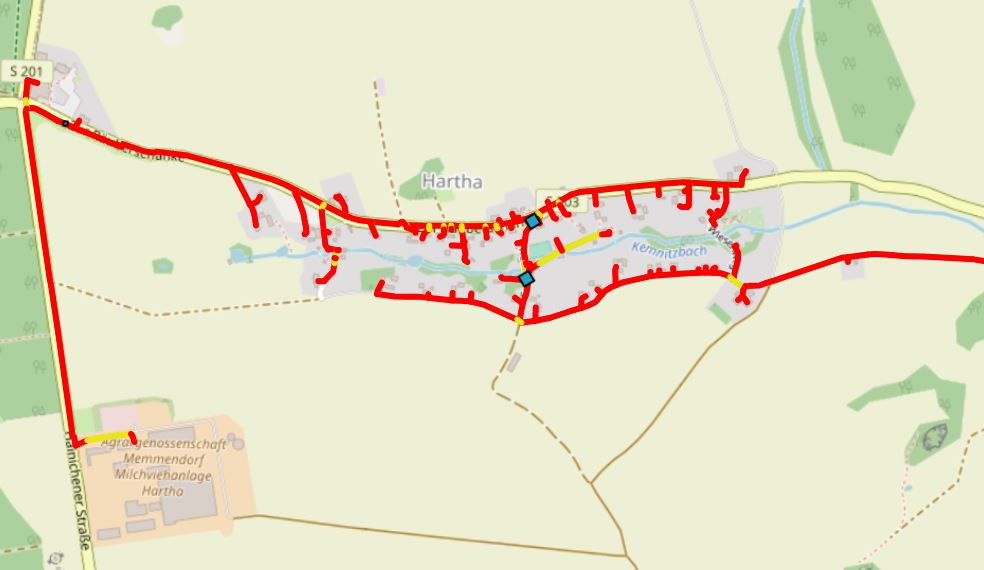

Auszug aus der Planung

Hartha - Zur Räuberschänke
Bauzeit: 01.04.2021 - 23.07.2021
Auszug aus der Planung

Hartha - Wiesenweg
Bauzeit bis 30.06.2021
Auszug aus der Planung

Wingendorf - Zum Rittergut 12-27

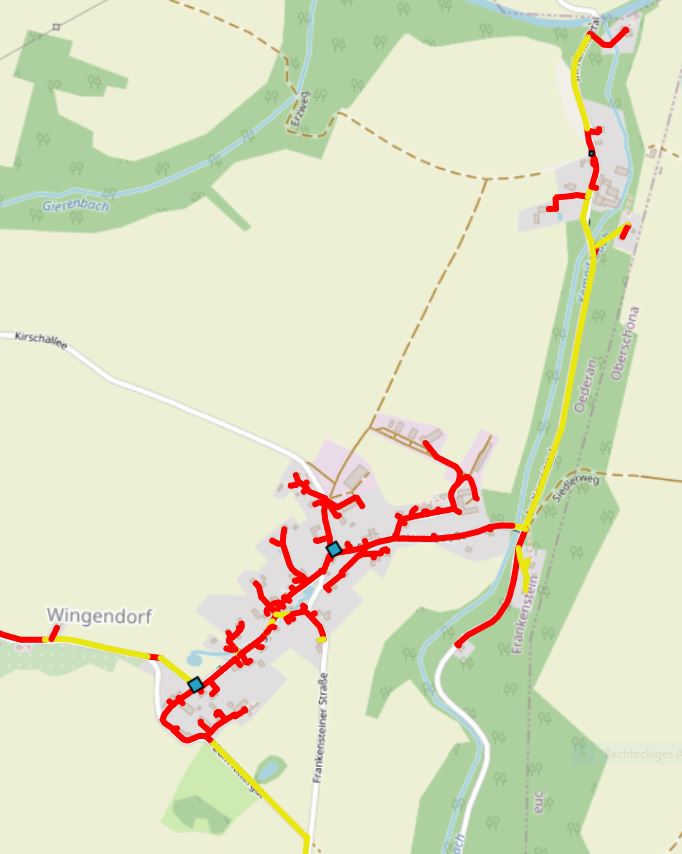

Bauzeit: 21.06.2021 - 30.07.2021
Auszug aus der Planung










Logos und Fördersätze Breitbandausbau

Logo und Fördersatz Breitbandausbau Freistaat Sachsen

Ansprechpartner

Stadtverwaltung Oederan
Lothar Hofmeister
Gerichtsstraße 18
09569 Oederan
Tel.: 03 72 92 / 27 16 4
Email: hofmeister.sv@oederan.de
